如何分析各类时长数据?
很多企业想要度量:需求的响应时长、服务请求的响应时长、缺陷修复的时长、问题的解决时长、开发响应周期、流动时间、前置时间、故障间隔时间、服务恢复时间、部署时长等等,无论关注对象是谁,无论度量指标叫什么名字,它的本质就是就是时间的长短,在定义与分析时长的数据时有哪些注意事项呢?我简单归纳如下:
· 时长的计量单位是什么:小时,天,周,还是月?
· 时长的精度是什么:是精确到天就可以,还是要精确到小时?分钟?要精确到小数点后几位?
· 对于取整的规则是如何定义的?是四舍五入,还是上取整,下取整?
· 时长的数据是手工记录还是电脑自动记录?如果是手工记录,如何保证及时而准确?
· 时长是工作时间,还是非工作时间都包含在里面?
比如故障修复时间,那可能无论是否节假日都要包含在里面。
如果是内部的评审问题修复时间,可能就排除了节假日。
· 分析数据时是关注单个个体的时长,还是关注平均时长?
· 采集来数据后分析数据的角度是什么?
如:一个问题可能是上周报告出来,2周以后才解决的,这个问题分析时,是按报告问题的时间来分组,还是按解决问题的时间来分组?
采集来时长数据中,如何从数据中找到管理结论呢?我结合实际数据,给出一个分析的案例:

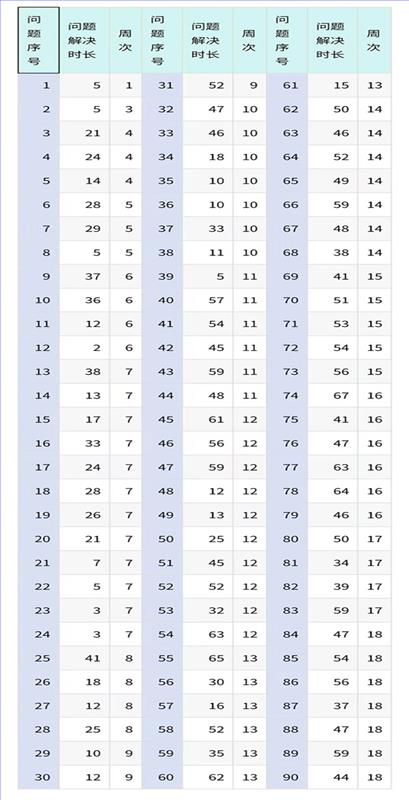

某公司搜集了18周90个问题的解决时长(小时)数据如下表,有了这些数据后,可以做哪些分析呢?

第一步:建立问题解决时长的性能基线。
可以采用箱线图法,也可以采用控制图法。由于问题的解决是一个时间跨度,不好确定是以报告时间还是以结束时间来排序,所以直接就采用箱线图来分析。

由图1可以发现:

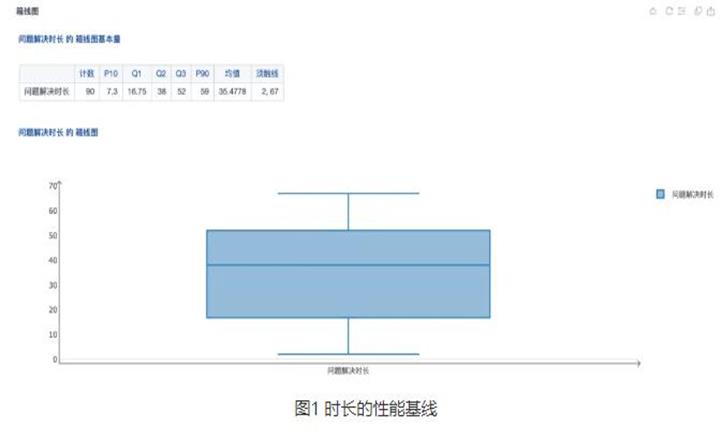

10%的问题可以在7.3小时内解决,即一个工作日内。有10%的问题超过了59小时才能解决,即超过了7.3个工作日了。有50%的问题是在38小时内解决的,没有超过5个工作日。有75%的问题在52小时内解决了,即6.5天内解决的。
第二步:识别异常。哪一个周解决问题的时长有问题呢?
此时需要注意了,根据上边的分布规律分析,有50%的问题是在1周内解决的,我们以周或双周为时间刻度分析某时间段内的异常都是可以的。因为存在某些问题是跨周解决的,所以此时对识别出的异常周次要仔细识别异常的原因。
我们采用X-R控制图来识别不同周次的平均时长是否有问题。

阅读图2可以发现2个异常周,一个是第6周,问题解决的速度特别快,一个是第15周,问题解决的速度特别慢,此时对这2个异常现象我们可以做原因分析,看看是否可以识别出来改进点。
另外需要注意的是:在此控制图中,能够看到问题解决的时长有递增趋势!这是我们要警惕的,为了仔细分析这个现象,我们还可以做第3步的分析。
第三步:纵向对比变化趋势。

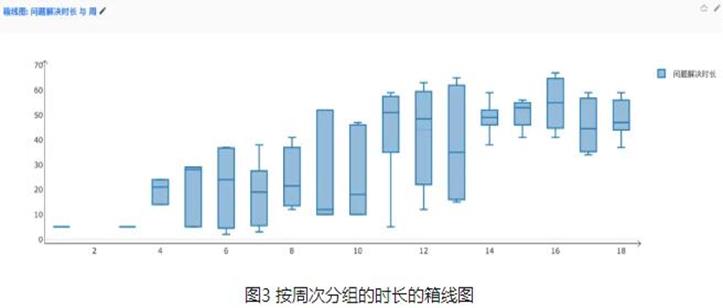

如果按周次画出每周的箱线图在一张图上进行对比分析,则趋势更加明显。即后边5周解决问题的时长下限是在提升的,上限没有提升,这也导致了平均值在提升。

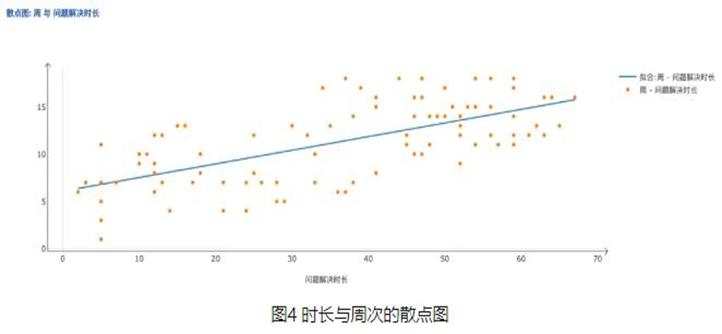

如果把90点的数据以散点图的形式展现出来,横坐标是周次,纵坐标是每个问题的解决时长,则我们能看到一个整体缓慢上升的趋势。

通过以上的案例,各位对如何分析时长数据,是否有所启发呢?
注:以上图形均采用禅道公司的ZenDAS(真大师)工具绘制。
本文来源于:麦哲思科技
